全自動建核BOM規劃與導入
文:鄭世忠
2019年初我們有思索規劃ERP BOM建立 & 核對自動化。經過相關部門人員的努力,目前程序已經進入測試階段,預計2020年可投入使用。
此程序包含三個部分,客戶BOM資料自動轉存,建BOM前置作業,建核BOM自動更新ERP資料。
首先,程序自動檢核各家業務新增訂單程序(cxmp001),確認是否有新增訂單。若有,則程序到設定的客戶技術資料暫存區(PSI設定的資料暫存區) 確認該機種是否有更新BOM資料. 若有則啟動新舊BOM比對程序初步確認差異,以及啟動技術資料自動轉存程序,將客戶BOM轉存至客戶技術資料正式區,並於"更新BOM"欄位自動標記。
其次,程序啟動建BOM前置作業。主要功能包含: 新舊BOM比對是否完成、 ERP BOM是否完成、訂單機種是否可在ERP BOM找到對應的主件件號,ERP BOM是否有效,訂單機種製程是否與ERP BOM製程相符,是否組合多個PCBA,是否有更新BOM等等。主要是對新訂單機種做前置檢查作業,若為之前已生產過的機種,滿足條件時程序會自動完成工單開立作業,而不需人工操作。若有更新BOM資料,程序自動繼續如下作業。
第三,對於"更新BOM"欄位有標記的,程序將自動進行ERP BOM建立及核對作業。對於舊機種更新BOM,程序自動找到對應EPR BOM的主件件號,並將客戶BOM內容更新至ERP BOM; 若為全新機種,程序將逐步實現主件件號的自動建立,ERP BOM架構自動建立,以及材料的自動匯入。若有新增材料,程序自動通知作業人員建立料號。程序會定時判斷新料號是否完成,直至ERP BOM完整新增或更新。
以上步驟完成後,程序將自動通知ERP開立工單。
全自動建核BOM程序,將先在局部客戶中投入使用,後續將不斷擴大用於其他客戶。努力實現應用於所有PSI客戶。
ERP BOM建立& 核對自動化,實現常規作業步驟由計算器完成,程序自動執行過程中,若出現異常,會自動發送信息及異常代碼給相應人員處理。可縮短作業時間,提高效率,同時可減少人工操作過程中的錯誤機率,為客戶產品提供更加高效,質量保證的服務。

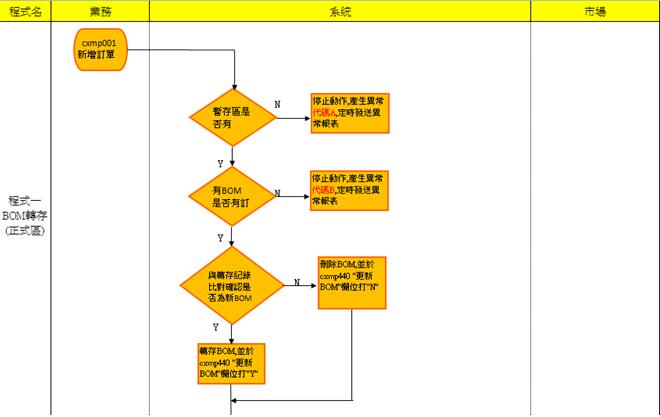

附圖1. 客戶BOM資料自動轉存流程圖

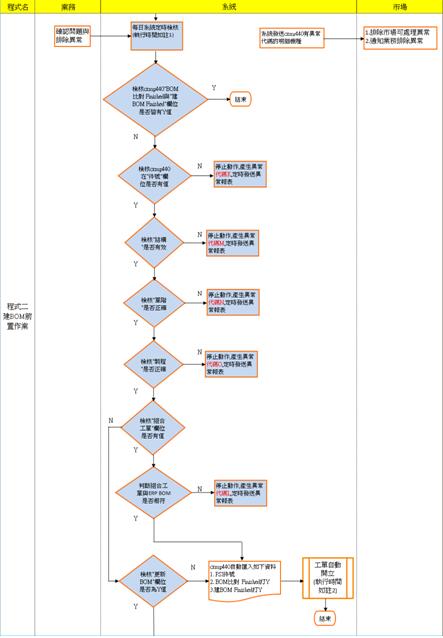

附圖2. 建BOM前置作業流程圖

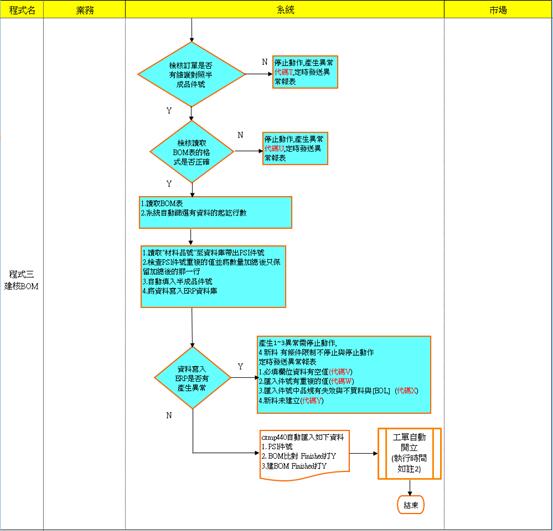

附圖3.自動建核BOM流程圖
